Trafik-, Bygge- og Boligstyrelsen har den 6. november 2020 modtaget en ansøgning fra Banedanmark om udbygning af stationen ved Kastrup Lufthavn.
Trafik-, Bygge- og Boligstyrelsen har den 6. november 2020 modtaget en ansøgning fra Banedanmark om udbygning af stationen ved Kastrup Lufthavn.

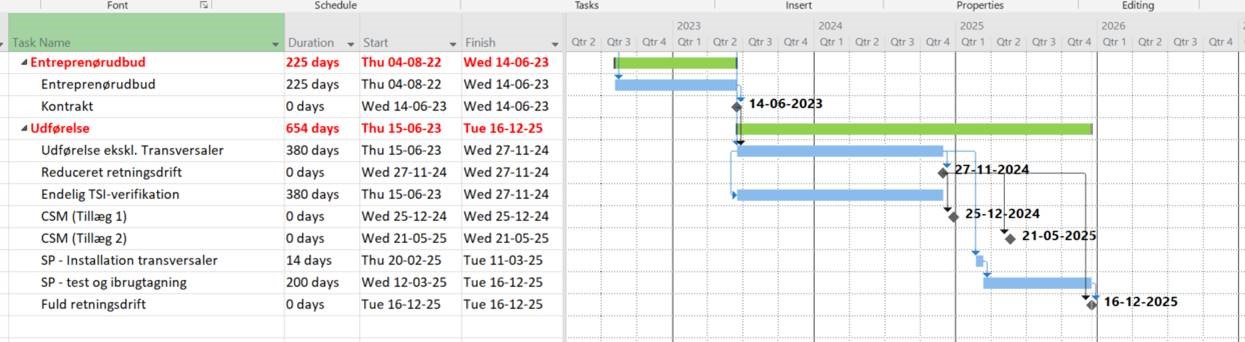

I august 2020 er det af A/S Øresund besluttet, at projektet for Ny Kastrup Lufthavn Station skal om-planlægges. Det har indtil nu været planlagt, at projektet skal realiseres som ét samlet projekt. Planlægningen skal nu ændres, så projektet omfatter etablering af retningsdrift på banen omkring Kastrup Lufthavn.

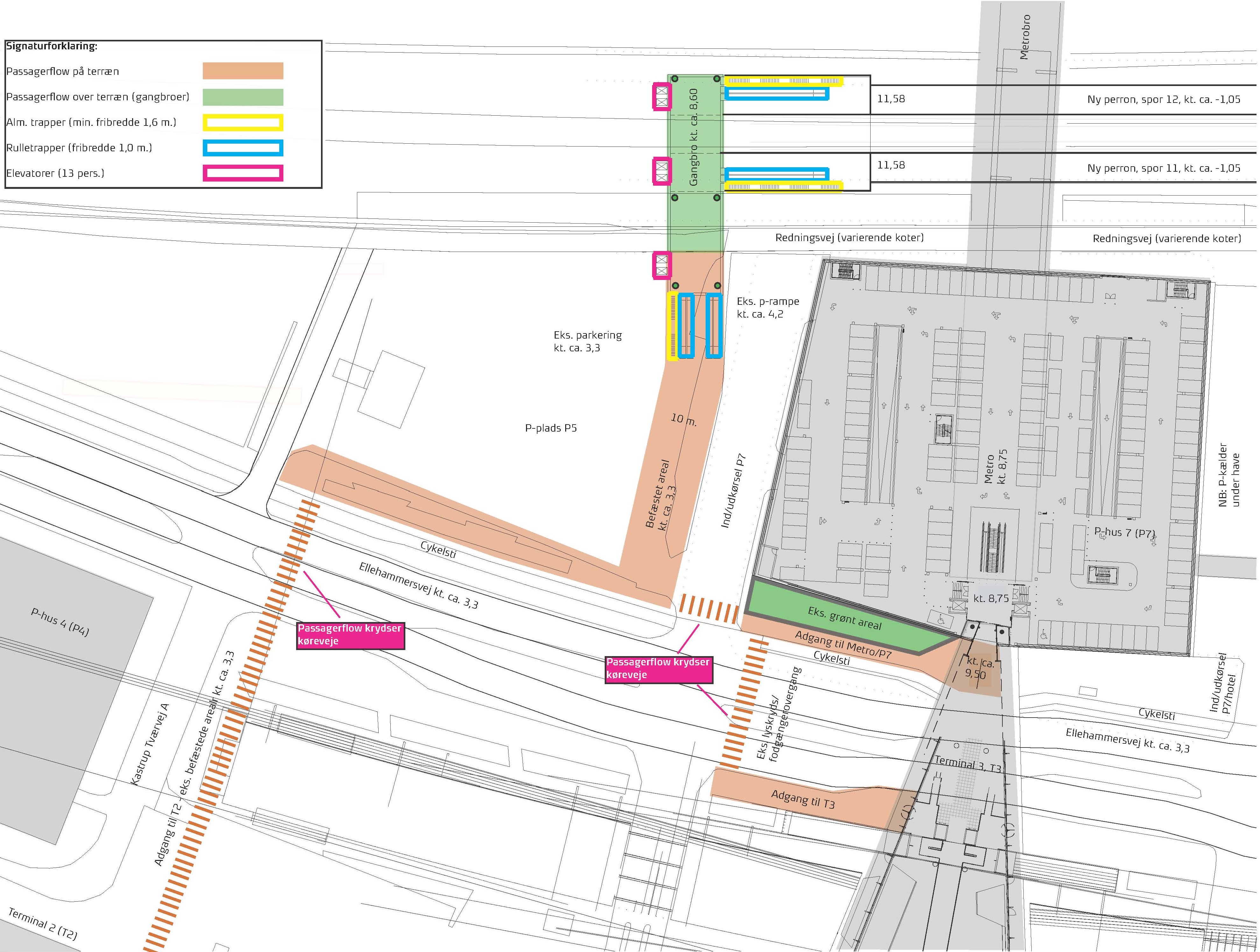

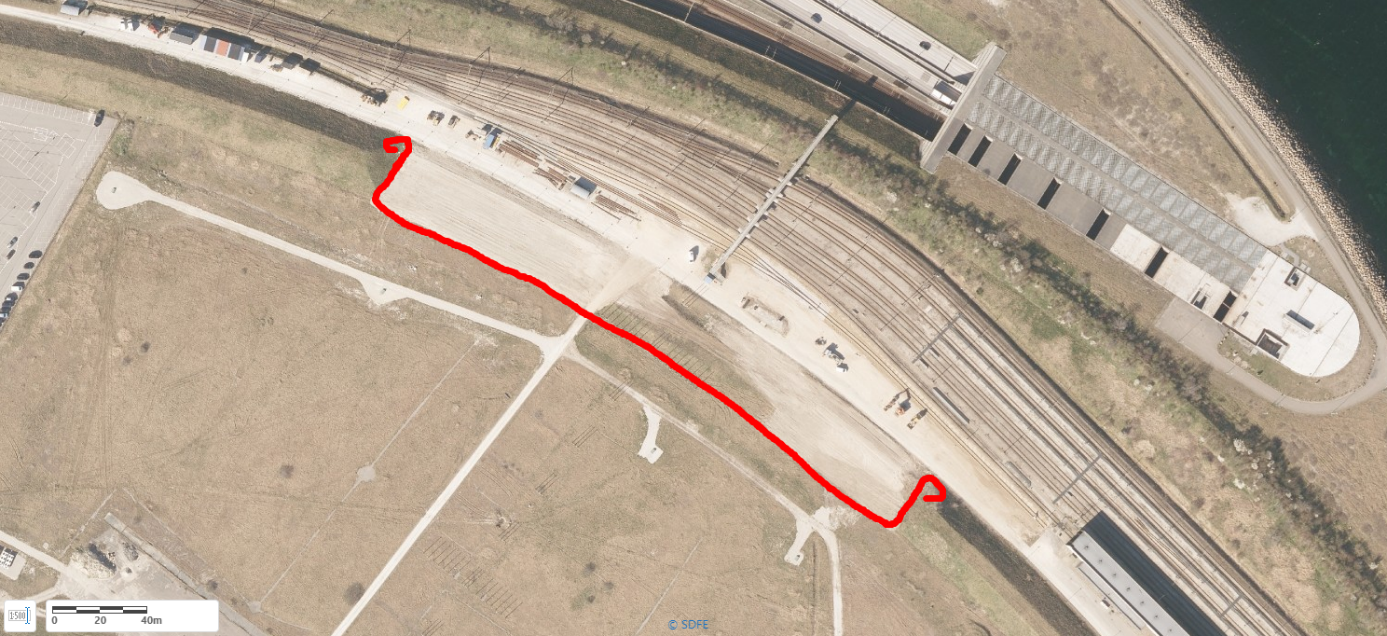

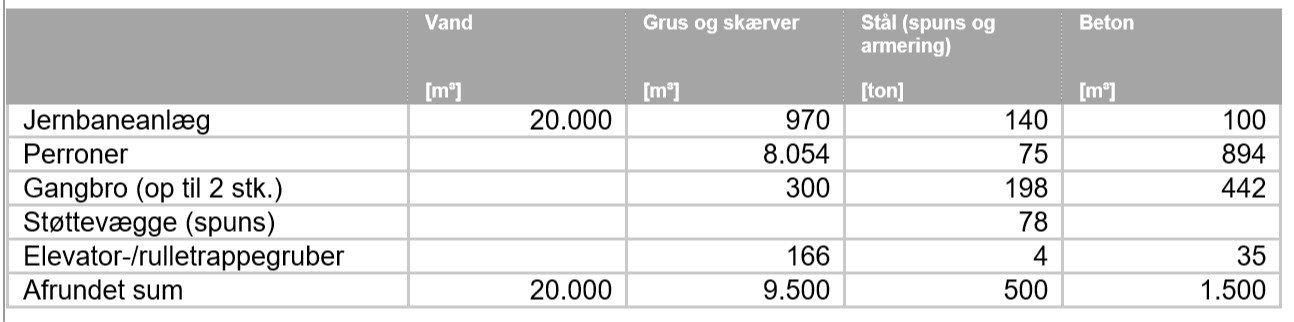

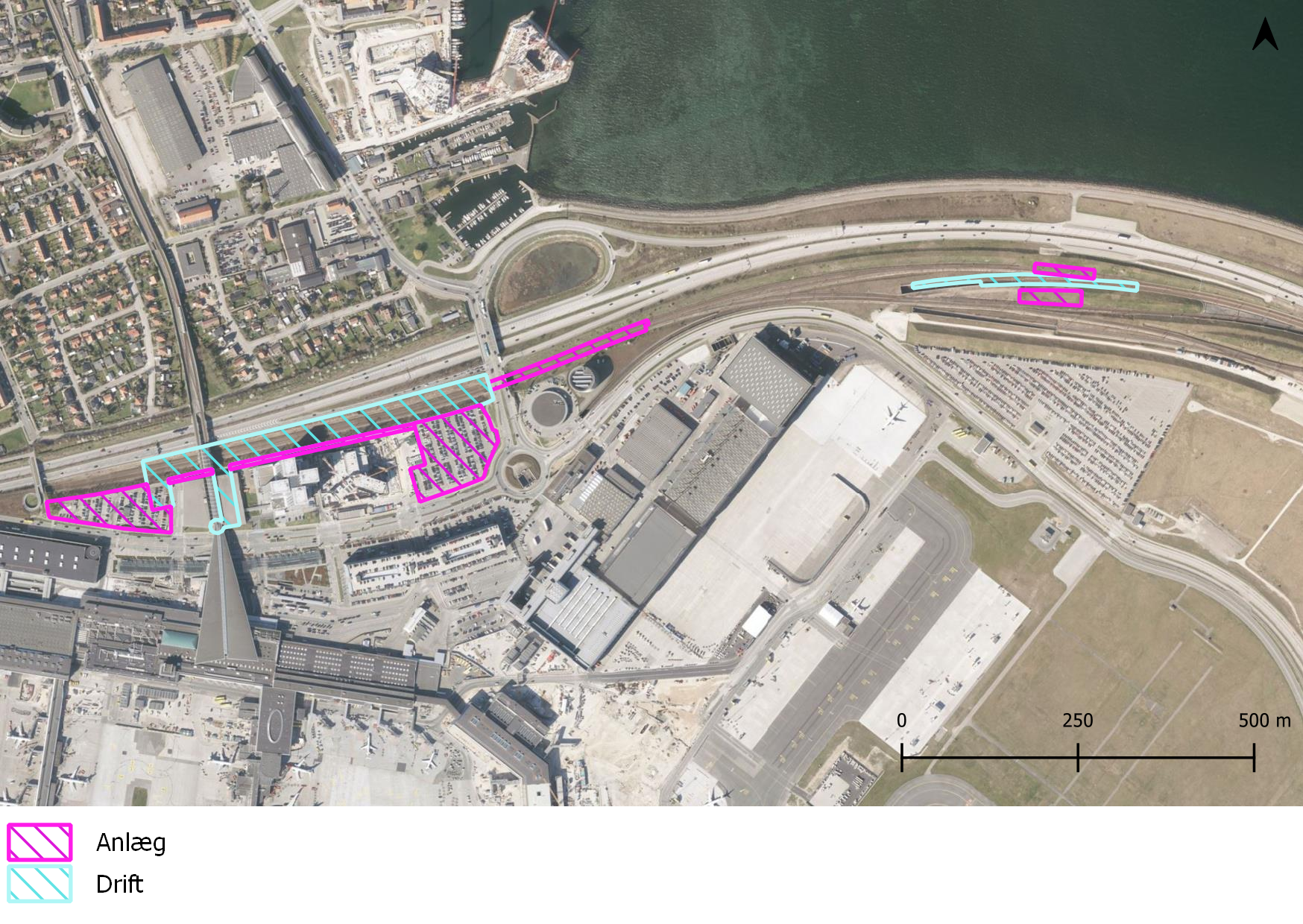

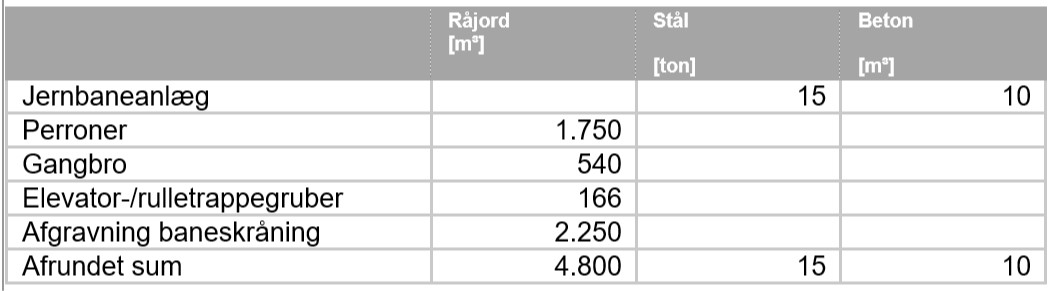

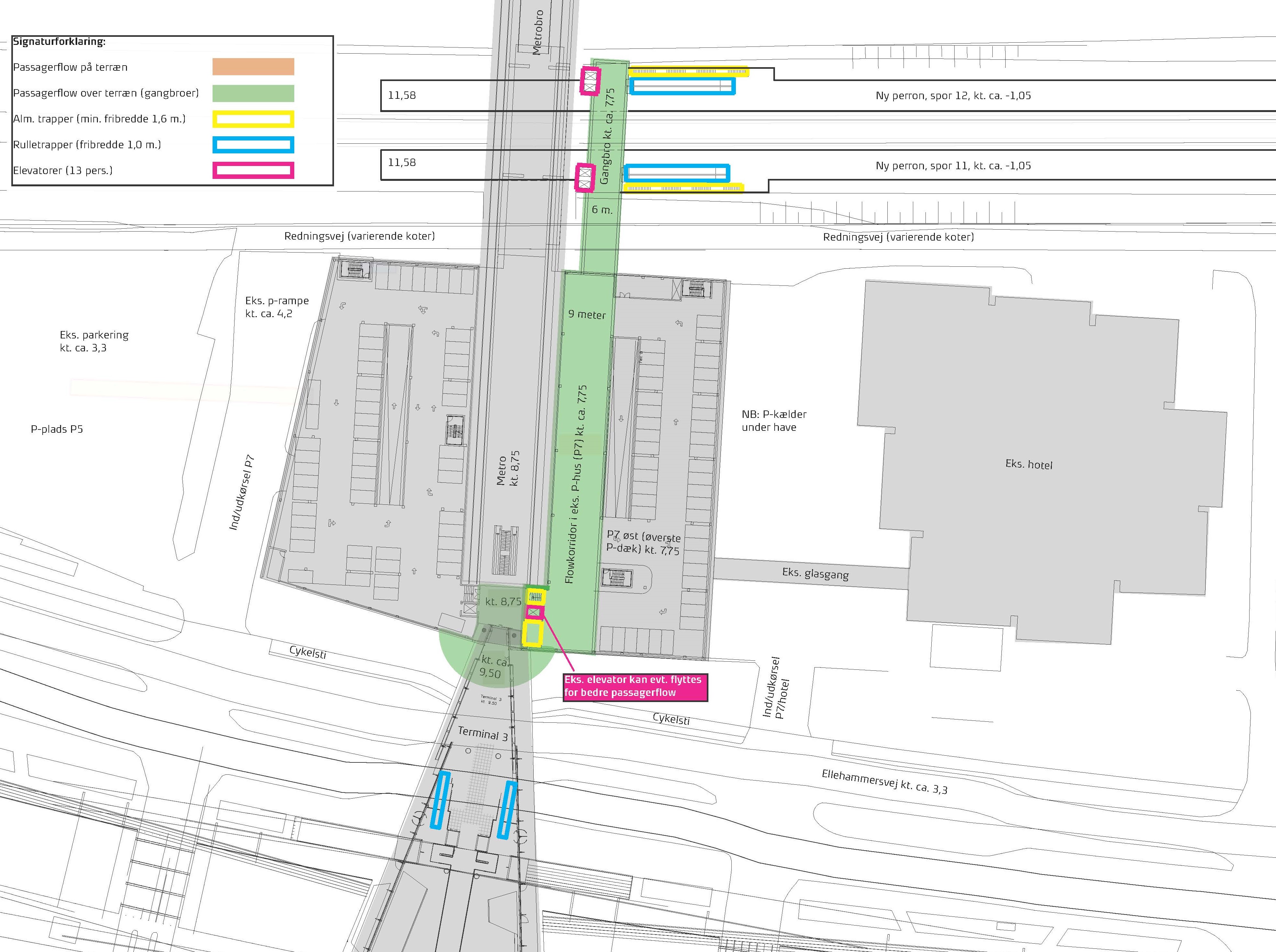

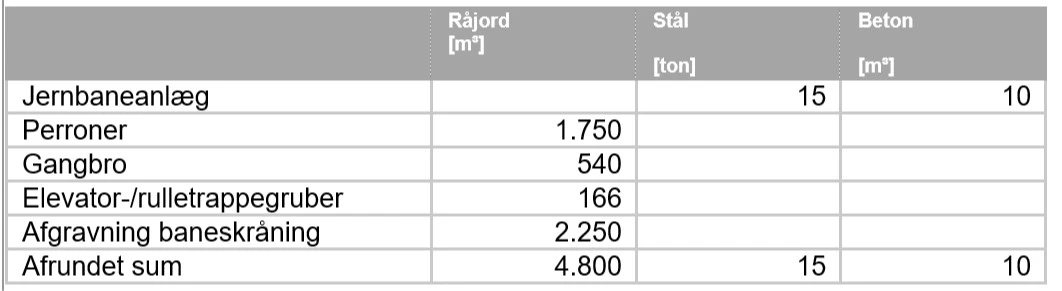

Projektet omfatter den nødvendige ombygning af banen til kørsel med retningsdrift, etablering af nye perroner på spor 11 og 12 med de nødvendige adgangsfaciliteter, sikkerhedsmæssig og miljømæssig opgradering af eksisterende Kastrup tunnel efter behov samt sikkerhedsmæssig opgradering af eksisterende godstunnel efter behov.
Trafik-, Bygge- og Boligstyrelsen er myndighed for behandling af sager om vurdering af virkning på miljøet i forbindelse med statslige jernbaneprojekter, jf. kapitel 6a i jernbaneloven med senere ændringer, herunder lov nr. 658 af 8. juni 2016 om ændring af lov om offentlige veje m.v., jernbaneloven og forskellige andre love.
Trafik-, Bygge- og Boligstyrelsen skal screene projekter for VVM-pligt i medfør af § 38 d, i jernbaneloven med senere ændringer, herunder lov nr. 658 af 8. juni 2016 om ændring af lov om offentlige veje m.v., jernbaneloven og forskellige andre love.

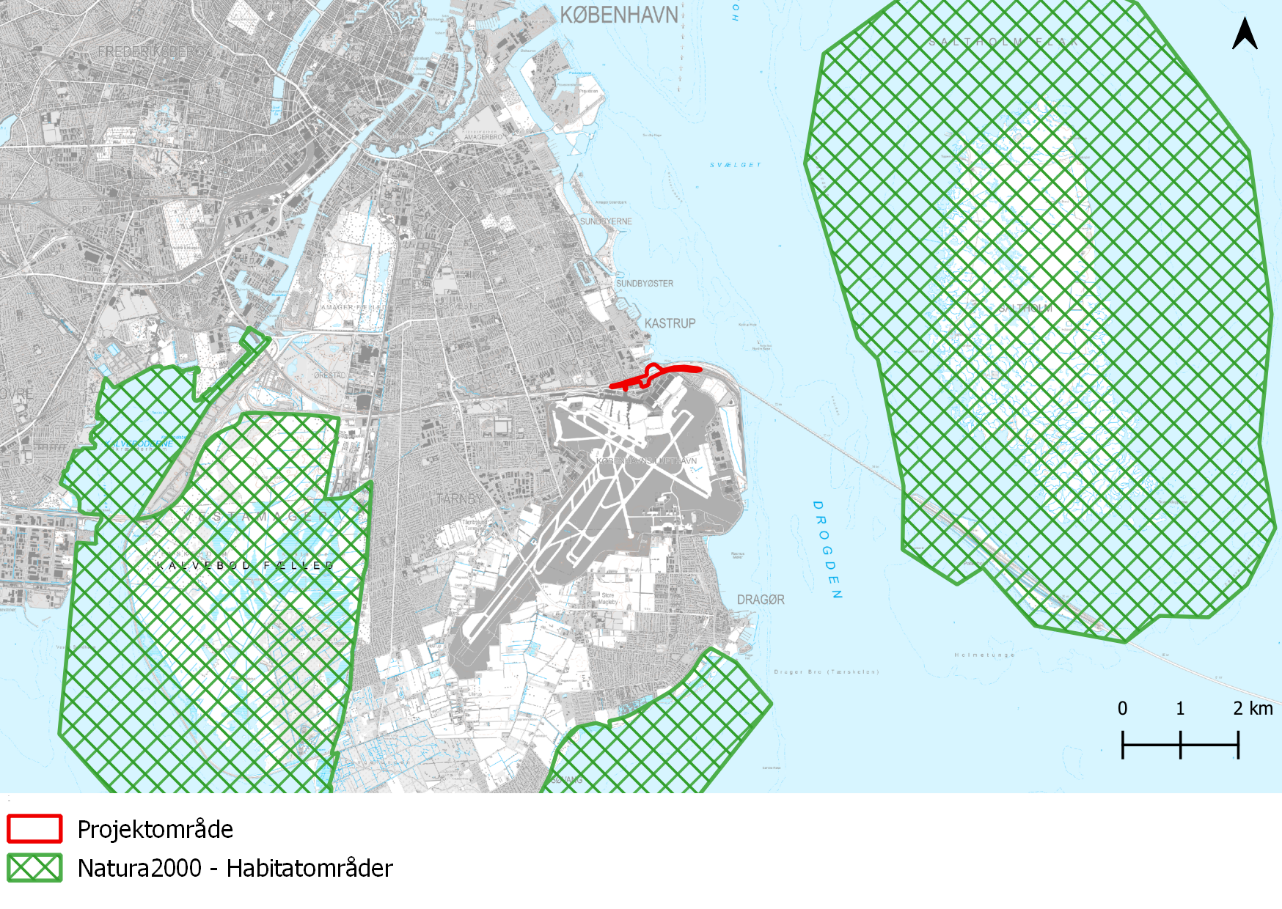

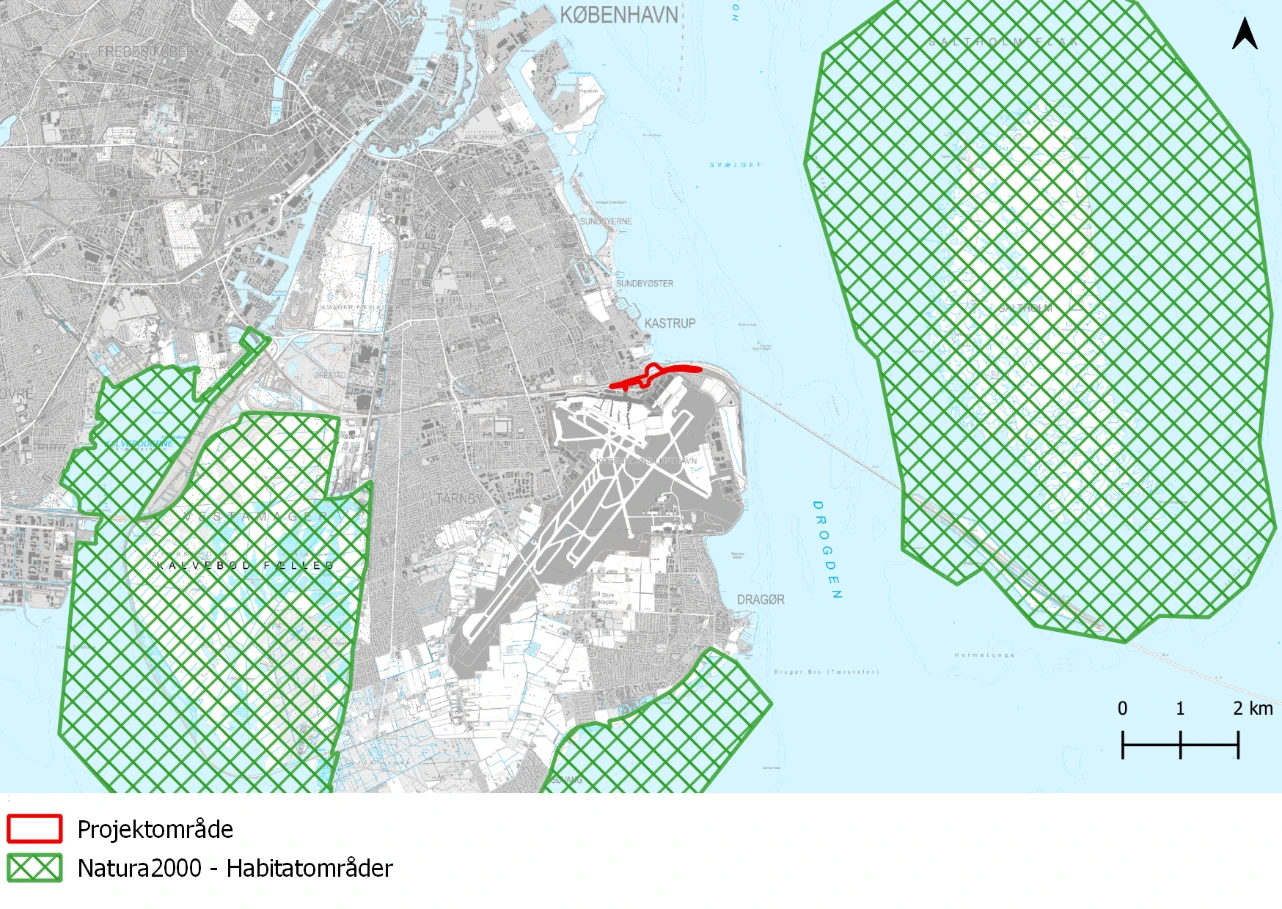

Endvidere skal det vurderes, hvorvidt der skal udarbejdes en konsekvensvurdering af Natura 2000-områder i nærheden af projektet, jf. §1 a og § 1 c i bekendtgørelse nr. 451 af 8. maj 2017 om overvågning, samordnet procedure og offentliggørelse ved vurdering af virkning på miljøet (VVM) samt om administration af internationale naturbeskyttelsesområder og beskyttelse af visse arter for så vidt angår statslige vej- og jernbaneprojekter, med senere ændringer. Trafik-, Bygge- og Boligstyrelsen vurderer på det foreliggende grundlag ikke, at udpegningsgrundlaget for nærliggende Natura 2000-områder vil blive påvirket.
Inden Trafik-, Bygge- og Boligstyrelsen træffer afgørelse i sagen, skal styrelsen udbede sig bemærkninger til det ansøgte, herunder til spørgsmålet om, hvorvidt det vurderes, at projektet vil kunne få væsentlig indvirkning på miljøet.
I så tilfælde bedes det samtidig oplyst, hvilke forhold der anbefales at skulle lægges vægt på ved styrelsens vurdering.
Eventuelle bemærkninger til projektet bedes indsendt senest den 11. december 2020 til vvm@tbst.dk med henvisning til journalnummer TS50802-00055.
Det bemærkes, at man ved at afgive høringssvar samtykker til offentliggørelse, herunder af afsenders navn og mailadresse.
